【作风建设提升年】林区政办:凝聚作风建设强大合力 推进重点项目再提速
来源:神农架林区纪委监委网站    发布时间:2022-04-07 16:58    分享:

近日,政府办公室“推进重点工作任务专项行动”工作专班联合发改委、重点项目指挥部对阳日镇、新华镇重点项目建设情况开展了实地督查。通过现场察看、听取汇报、查验资料、下发督办函等方式,先后对南河流域生态示范、神农药王谷、郑万高铁神农架综合客运枢纽站等11个项目进行实地检查指导,听取有关项目进展情况汇报,并实地察看工程建设进度,就项目建设过程中存在的困难和问题研究解决方案。

工作专班督查神农药王谷项目推进情况

据悉,林区政办以开展“作风建设提升年”活动为契机,紧扣林区高水平保护高质量发展目标,围绕“推进重点工作任务落实落细”专项行动,把作风建设着力点凝聚到重点项目督查上,推进重点项目再提速,促进全区经济社会发展稳定运行,确保各项工作落实见效。目前,督查发现神农架聚龙湾商业配套综合体等7个重大项目建设进度良好,其中聚龙湾商业配套综合体正在进行酒店及公寓内部装修施工;新华龙滩小区市政工程部分完成270米污水管线和路基填筑,停车场基础平整完成,绿化部分完成50%;阳日城镇基础设施建设补短板中阳日新加油站、狮子包大车停车场已建成运营,快速充电站基本完工;阳日镇至万福隧道进口段公路改扩建已完成13.5公里路基主体工程,完成8.1公里路面水稳层摊铺,完成3.9公里交安工程钢护栏立柱及基础施工,绿化工程已全线覆土。郑万高铁神农架综合客运枢纽站主体工程已完工,正在进行站房墙体抹灰,室内管网安装等装饰装修及附属工程建设。南河流域生态示范209国道阳日段环境污染综合治理水土保持工程已完成,南河流域生态综合治理工程、生态示范功能建设工程均完成进度90%以上。神农药王谷民宿主体完成,正在进行室内装修,计划531日前完工。药膳坊、聚善中医院、四季康养中心都将于近期开工。

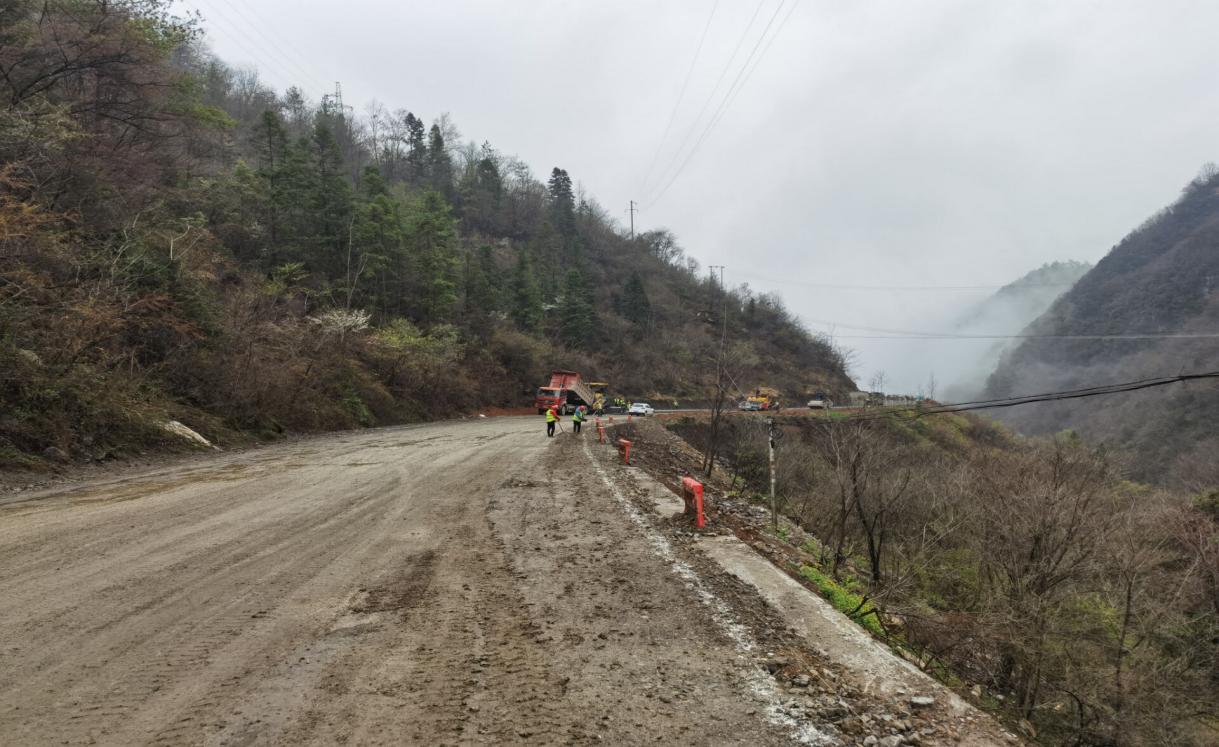

阳日镇至万福隧道路面施工

下一步,我们将继续对其他乡镇开展重点项目建设情况开展实地督查,紧扣‘推进重点工作任务落实落细’专项行动,紧盯项目建设进度、时间节点,压实工作责任,加快推动项目建设进度,确保项目早竣工、早投产、早达效,助推从严从实的工作作风进一步巩固。”政办督查室负责人表示。
